车间要料、仓库备料、物流送料,如何实现三方信息对齐?
所属栏目:知识百科 发布时间:2026-09-29
制造企业存在一种看不见的隐性损耗:车间班组长电话催料,仓库反馈单据未收到,物流却说车辆已派出,但不清楚物料送往哪条产线。三方人员都在忙碌,最终还是造成产线等待半小时。本文面向制造业信息部、物流管理者,拆解物料配送流程中的信息断点,给出可落地、可系统承接的三方信息对齐方案。

制造企业存在一种看不见的隐性损耗:车间班组长电话催料,仓库反馈单据未收到,物流却说车辆已派出,但不清楚物料送往哪条产线。三方人员都在忙碌,最终还是造成产线等待半小时。

问题根源并非团队配合态度问题,而是要料、备料、送料三段业务处于相互割裂的信息孤岛。车间依靠口头通知或纸质单据提料,仓库单独管理出库单,物流独立记录派车信息,三份数据互不连通,信息断点持续引发产线待料。本文面向制造业信息部、物流管理者,拆解物料配送流程中的信息断点,给出可落地、可系统承接的三方信息对齐方案。

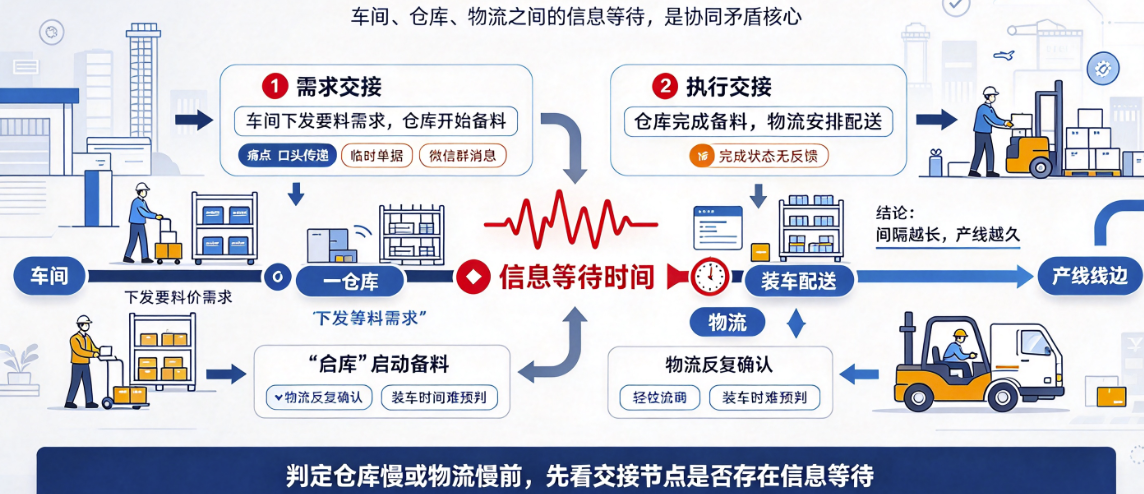

一、两大交接断点:要料到备料、备料到送料

物料从仓库流转至产线线边,包含两次关键信息交接,绝大多数协同矛盾都发生在这两个节点:

  1. 需求交接(车间→仓库):车间向仓库下发要料需求,仓库启动备料。常见痛点:需求依靠口头、临时单据、微信群传递,仓库接收信息不全、信息滞后,备料节奏被动打乱。
  2. 执行交接(仓库→物流):仓库完成备料后交付物流,物流安排车辆、规划路线配送至产线。常见痛点:备料完成状态无实时反馈,物流无法预判装车时间,只能反复电话问询。

两次交接的间隔越长,产线等待时间越久。很多时候大家判定 “仓库慢”“物流慢”,本质不是作业效率低,而是交接环节的信息等待消耗了大量时间。

二、三大业务环节标准化,打通信息链路

2.1 要料环节:需求标准化,告别临时紧急要料

要料信息质量,直接决定后端备料、配送全流程效率。一份规范的要料需求,必须明确 4 项核心信息:物料编码、需求数量、到货时间、线边配送位置。

很多工厂等到线边库存见底才临时提报需求,需求自带紧急属性,仓库只能打乱原有计划救火。要料需求需要绑定生产节拍,依据生产计划物料消耗提前发起,让仓库拥有平稳备料空间。

两个常见坑点需要规避:

  • 需求描述模糊:“再送一点物料” 这类口语化需求,无法支撑仓库备料,容易出现备料过多挤占线边场地,或备料不足引发二次配送;
  • 计量单位不统一:仓库按箱备料,车间按件收货,数量口径不一致,物料清点变成双方扯皮。

2.2 备料环节:状态可视化,减少反复电话确认

仓库备料包含找库位、拣料、清点、贴标、码托一系列动作。在备料周期内,车间、物流最关心的只有一件事:物料备好没有。

没有线上状态同步的情况下,只能依靠电话反复确认,仓库大量人力消耗在重复答复进度上。

优化方案:将备料拆解为标准化状态节点:需求已受理、备料进行中、备妥待发。状态变更自动推送通知车间与物流。协同模式从 “不断打电话询问” 升级为 “跟着状态节点推进”,物流可以提前规划装车,减少无效等待。

2.3 送料环节:规划配送班次,统一装载交付标准

物料配送至线边,同样需要前置计划,配送频次由产线物料消耗速度、线边仓储空间共同决定。

  • 频次过低:线边库存波动大,缺料停机风险上升;
  • 频次过高:厂区内配送车辆、人员来回穿梭,干扰现场生产秩序。

推荐方案:按照产线、时段设置固定配送班次,临时加急需求纳入班次统一消化,避免零散单独派车。

同时提前统一装载标准:整托配送、混托配送、单件配送对应的装卸工时、周转器具差异很大。配送任务不能只标注 “送至 3 号线”,必须同步写明托盘规格、周转器具、精准卸货点位,保障现场配送稳定高效。

三、一套数据源支撑三方视角,系统落地与实施策略

3.1 三方对齐核心:一套数据源,三个业务视角

三方信息对齐,不需要车间、仓库、物流共用同一个操作界面,而是共享同一套基础业务数据。

  • 车间视角:查看要料需求、配送进度,关注物料预计送达时间;
  • 仓库视角:查看备料任务、出库记录,掌握待备物料清单与作业状态;
  • 物流视角:查看配送任务、厂区路线,明确配送物料、目的地、交付时间。

三个业务视角由同一套任务数据生成,任意一方更新任务状态,另外两方实时可见。减少车间催料电话、仓库重复答复、物流反复确认的沟通成本。

3.2 系统落地:将口头协同转为可追溯任务流

稳定的三方协同,依托两大基础能力:统一任务数据管理、对接上游业务系统。TMS 运输管理系统,厂内线边配送任务和厂外运输共用一套运单体系,完整记录状态节点、执行人、时间戳,出现业务争议可回溯全流程。系统对接 ERP、WMS 仓储系统,打通物料需求、库存、出库数据,消除人工转录带来的数据偏差,自动统计配送及时率、要料响应时长等核心指标。

山东鼎软天下深耕物流信息化二十余年,自研TMS 运输管理系统内核,累计服务 3000 余家客户,包含多家世界 500 强企业,助力制造企业打通厂内物料配送全链路。

3.3 落地推进:3 个务实落地方法,降低变革阻力

  1. 试点先行,单车间跑通闭环:一次性全厂区推广阻力大。优先选定一条产线作为试点,打通要料、备料、送料完整闭环,验证效果后再复制推广至其他车间。
  2. 保留现场沟通,以系统记录为准:现场口头沟通响应快,但无留存记录;系统录入会占用少量时间,但是可以沉淀业务数据。两者并行,所有需求变更、任务结果以系统记录为准。
  3. 痛点优先,分段解决断点:不要追求一次性解决全部问题。缺料频发,优先打通要料与备料信息对齐;厂区现场混乱,优先落地配送班次、器具标准化。

相关问答

Q1:实现三方信息对齐,必须上新系统吗?

不一定,核心是建立统一数据源。单纯依靠人工表格、口头沟通,状态很难实时同步,随着产线增多、生产批次变多,协同问题会快速失控。如果要实现长期稳定数字化协同,TMS 运输管理系统是不错的选型。

Q2:线边库存由谁负责管理?

管理责任一般归属仓库或物流,但库存数据必须对车间透明。物料补充责任人、监督责任人需要提前明确界定。

Q3:配送频次是不是越密越好?

不是。过高的配送频次占用厂区通行资源与人力,推高配送成本。配送频次需要结合产线消耗速度、线边存放容量综合制定。

Q4:车间要料需求频繁变更如何处理?

允许需求变更,但变更必须在统一入口提交。变更记录与原始需求在系统内关联留存,三方统一按照最新版本执行,避免信息不一致。

Q5:如何衡量三方协同改善效果?

重点监控三项指标:要料至物料送达总时长、配送任务按时完成率、临时加急需求数量。时长反映作业效率,按时率与加急量反映业务稳定性。

Q6:厂内配送和厂外运输是否需要一套系统管理?

建议放在同一套体系管理。厂内配送物料很多来源于厂外到货,两套系统独立管理会造成重复录入、数据口径不一致的问题。TMS 运输管理系统可同时承载厂内线边配送与厂外干线运输业务,统一运单与数据标准。
